两湖综合治理项目

发布日期: 2024-01-04 来源:中国·浔阳网
字号: 〖大 小〗

关联导读:

一、工程进展情况

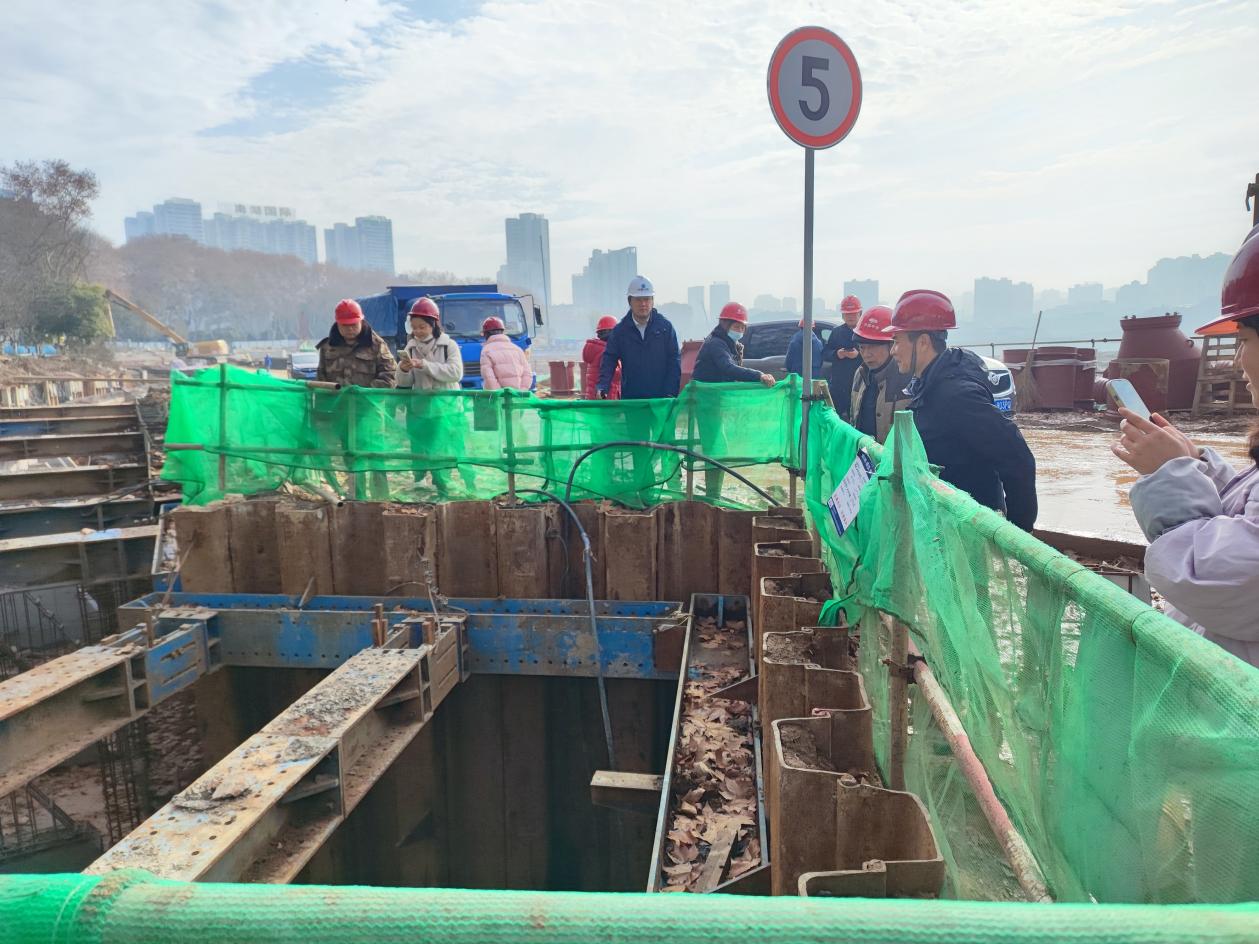

两湖治理工程总体完成约75%,前期已基本完成环湖导排、土围堰的施工,支护桩施工,当前正在进行箱涵施工、截流井、溢流井施工、污水管道安装施工、景观栈道、湖底清淤及水生态修复工作、雨水循环中心及调蓄池建设,具体进展如下:

(一)资源保障:现场投入施工机械99台,作业人员666人。

(二)箱涵施工:目前全线已完成箱涵主体施工 3913米,完成占比89%

(三)截(溢)流井施工:环湖13座截流井7座正在进行主体施工,9座溢流井3座正在进行桩基施工、4座正在进行开挖施工、2座正在进行主体施工,完工占比39%

(四)管道安装:目前全线已完成截污管道施工4306米,完成占比86%

(五)清淤施工:两湖清淤固化55.3万方,完成占比99%

(六)雨水循环中心及调蓄池施工:工程桩施工1472根,立柱桩施工199根,完工占比99%

(七)景观结构:完成挡墙人行匝道415米,完成占比5%

二、下周工作计划

(一)施工计划:加强资源配置与保障,加快推进环湖截流井、溢流井、箱涵主体、景观栈道施工。

(二)宣传计划:继续加强周边社区宣传工作,结合工程动态,协助媒体进行多角度跟踪报道。

(三)信访维稳工作计划:做好投诉回复、政策解释工作,并加强舆情监控。

(四)工程督查计划:加强对溢流井、截流井、淤泥处理、调蓄池桩基施工督导。
